মাঝ আকাশে দুই যুদ্ধবিমানের সংঘর্ষে ফিলিপিন্সের ৪ পাইলট নিহত প্রধানমন্ত্রীর জাপান সফরে অর্থনৈতিক সহযোগিতায় নতুন গতির আশা টোকিওর সংবিধান সংশোধন: বিশেষ কমিটির নবম বৈঠক চলছে মিথ্যাচার করে সরকারের ভাবমূর্তি নষ্টের চেষ্টা করছে জামায়াত: রিজভী গাজীপুরে পোশাক কারখানার আগুন নিয়ন্ত্রণে শান্তিপূর্ণভাবে দুর্গাপূজা সম্পন্ন হওয়ায় রংপুর রেঞ্জ ডিআইজির কৃতজ্ঞতা হুমকিতে ব্যাংক-সরকারি পোর্টালে সাইবার হামলার আশংকা, উচ্চ সতর্কতা জারি প্রধানমন্ত্রীর সফরকালে জাপানে থাকবেন না রাষ্ট্রদূত শান্তিপূর্ণভাবে পূজা সম্পন্ন হওয়ায় আইজিপিকে বিএনপির ভারপ্রাপ্ত মহাসচিবের ধন্যবাদ কুড়িগ্রামের ফুলবাড়ীতে বিএনপির কমিটি বাতিলের দাবি, বিক্ষোভ ও কুশপুত্তলিকা দাহ

দেশে এলো পারমাণবিক বিদ্যুৎ কেন্দ্রের জ্বালানির দ্বিতীয় চালান

superadmin | আপডেট: ০৫ অক্টোবর ২০২৩ - ০১:০৯:৫২ পিএম

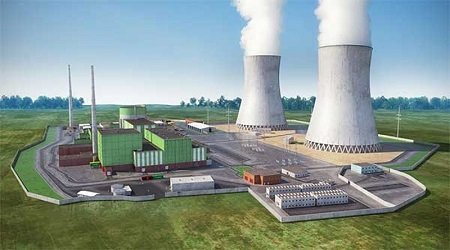

ডেস্কনিউজঃ রূপপুর পারমাণবিক বিদ্যুৎকেন্দ্রের জ্বালানি ইউরেনিয়ামের দ্বিতীয় চালান দেশে এসে পৌঁছেছে। আজ বৃহস্পতিবার দুপুরের দিকে রাশিয়া থেকে দ্বিতীয় চালানের ইউরেনিয়াম বিশেষ বিমানে হযরত শাহজালাল আন্তর্জাতিক বিমানবন্দরে এসে পৌঁছেছে। বিষয়টি কালের কণ্ঠকে নিশ্চিত করেছে বিজ্ঞান ও প্রযুক্তি মন্ত্রণালয়ের দায়িত্বশীল একটি সূত্র।

এর আগে ইউরেনিয়ামের প্রথম চালান গত ২৯ সেপ্টেম্বর বিদ্যুৎকেন্দ্রে পৌঁছায়।

এই ইউরেনিয়াম আজ বৃহস্পতিবার দুপুরে আনুষ্ঠানিকভাবে রূপপুর কর্তৃপক্ষের কাছে হস্তান্তর করবেন প্রস্তুতকারক রাশিয়ার রাষ্ট্রীয় পরমাণু শক্তি করপোরেশনের (রোসাটম) মহাপরিচালক আলেক্সি লিখাচেভ। হস্তান্তর অনুষ্ঠানে ভাচুর্য়ালি যুক্ত থাকবেন প্রধানমন্ত্রী শেখ হাসিনা ও রাশিয়ার প্রেসিডেন্ট ভ্লাদিমির পুতিন। আন্তর্জাতিক পরমাণু শক্তি সংস্থার (আইএইএ) মহাপরিচালক রাফায়েল গ্রোসি ভার্চুয়ালি যুক্ত হবেন। এরই মধ্যে ইউরেনিয়াম হস্তান্তর প্রক্রিয়ার যাবতীয় প্রস্তুতি সম্পন্ন করেছে কর্তৃপক্ষ।

ইউরেনিয়াম প্রকল্প এলাকায় পৌঁছার মধ্য দিয়ে রূপপুর পারমাণবিক স্থাপনায় উন্নীত হয়েছে। আজ জ্বালানি সনদ হস্তান্তরের মধ্য দিয়ে সেটির আনুষ্ঠানিক স্বীকৃত মিলবে।

রূপপুর কেন্দ্রে ১২০০ মোগাওয়াটের দুটি ইউনিট রয়েছে। প্রথম ইউনিটের ৯০ শতাংশ কাজ শেষ হয়েছে বলে জানিয়েছেন প্রকল্প পরিচালক ড. শৌকত আকবর।

দ্বিতীয় ইউনিটের অগ্রগতি হয়েছে ৭০ শতাংশ। তিনি জানান, আগামী এপ্রিলের মধ্যে প্রথম ইউনিট জ্বালানি স্থাপনের জন্য পুরোপুরি প্রস্তুত হবে। সঞ্চালন লাইন নির্মাণ শেষ হলে ইউরেনিয়াম ফুয়েল স্থাপন করা হবে।
প্রকল্প পরিচালক আরো জানান, সেপ্টেম্বর মাসে পরীক্ষামূলক উৎপাদন শুরু হবে। প্রথম ধাপে ২০-৩০ শতাংশ বিদ্যুৎ উৎপাদন হবে।

প্রথম ধাপের সফলতার পর ধাপে ধাপে ৫০ ও ৭০ শতাংশ এবং শেষ ধাপে পুরোপুরি উৎপাদনে যাবে। এই ধাপগুলো পার হতে সাধারণত ১০ মাস সময় লাগে। ২০২৫ সালের শুরুতে বাণিজ্যিক উৎপাদন শুরু হবে।

বিপুল/০৫.১০.২০২৩/ দুপুর ১.০৫
